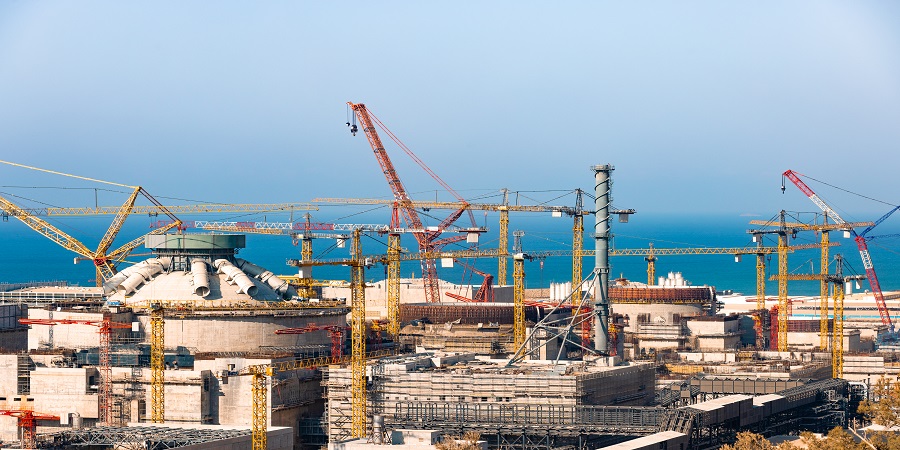

Как отметил генеральный директор Аккую Нуклеар С. Буцких, указанные трансформаторы являются одним из ключевых элементов системы выдачи мощности энергоблока. Через них электроэнергия, вырабатываемая турбогенератором, будет поступать в объединенную энергосистему Турецкой Республики. Трансформаторы оснащаются современными системами защиты, а также специальными переключающими устройствами, обеспечивающими плавное регулирование напряжения.
В настоящее время при участии специалистов завода-изготовителя на трансформаторах выполняются поэтапные работы по монтажу высоковольтных вводов, систем охлаждения, а также систем контроля и управления. На следующем этапе в зоне размещения трансформаторов запланированы монтаж навесного оборудования, подключение токопроводов, а также установка и наладка систем управления, защиты и автоматического пожаротушения. Перед подключением трансформаторы пройдут комплекс высоковольтных испытаний.
Ранее стало известно, что в машинном зале второго энергоблока АЭС Аккую установили статор турбогенератора весом 437 т.
АЭС Аккую
АЭС возводится на южном побережье Турции в провинции Мерсин с 2018 г. Проект реализует Росатом по российскому проекту, который подразумевает строительство и запуск четырех энергоблоков с реакторами типа ВВЭР-1200 поколения 3+. Мощность каждого энергоблока составит 1,2 ГВт, общая мощность станции будет достигать 4,8 ГВт. Проектный срок эксплуатации энергоблоков ВВЭР-1200 составляет 60 лет с возможностью продления еще на 20 лет.АЭС Аккую станет первой атомной станцией в Турции. Также проект уже можно назвать прецедентом, поскольку он первым в мире реализуется по модели Build-Own-Operate (BOO, строй-владей-эксплуатируй).
Напомним, в декабре прошлого года глава Министерства энергетики и природных ресурсов Турции А. Байрактар на встрече с журналистами рассказал, что РФ дополнительно выделила приблизительно 9 млрд долл. США для реализации АЭС Аккую. Министр предположил, что выделенные средства будут использованы в проекте в 2026–2027 гг. При этом уже в следующем году Турция ожидает получить около 4–5 млрд долл. США.
- в ноябре 2025 г. на площадку АЭС был доставлен корпус реактора, компенсатор давления для энергоблока №4, а также транспортный шлюз для энергоблока №3;
- в октябре 2025 г. Росатом поставил оборудование автоматизированной системы управления технологическими процессами (АСУ ТП) для блока №1;
- в сентябре 2025 г. на первом энергоблоке начались пусконаладочные работы.
