Газопровод TAP к началу июля 2019 г. построен на 88,5%

Строительство газопровода идет в соответствии с этапами и графиком строительства.

Газопровод TAP к началу июля 2019 г. построен на 88,5% Газопровод TAP к началу июля 2019 г. построен на 88,5%

Бар, Швейцария, 22 июл - ИА Neftegaz.RU. В настоящее время продолжается активная фаза строительства Трансадриатического газопровода (TAP). Ежедневно сотни метров трассы МГП  TAP в полосе отчуждения (ROW)очищаются, соединяются, свариваются, опускаются в траншеи и засыпаются.
Об этом сообщил консорциум TAP.

На конец июня 2019 г.. по данным консорциума, построено 88.5% газопровода.
Строительство МГП TAP идет в соответствии с этапами и графиком строительства.

Данный объем выполненных работ включает в себя весь объем инженерных работ, закупок, а также всю работу на 12 этапах строительства газопровода на суше, строительство наземных установок (узлов запорной арматуры, компрессорных станций (КС) и приемного терминала), а также строительство на море и монтаж газопровода.

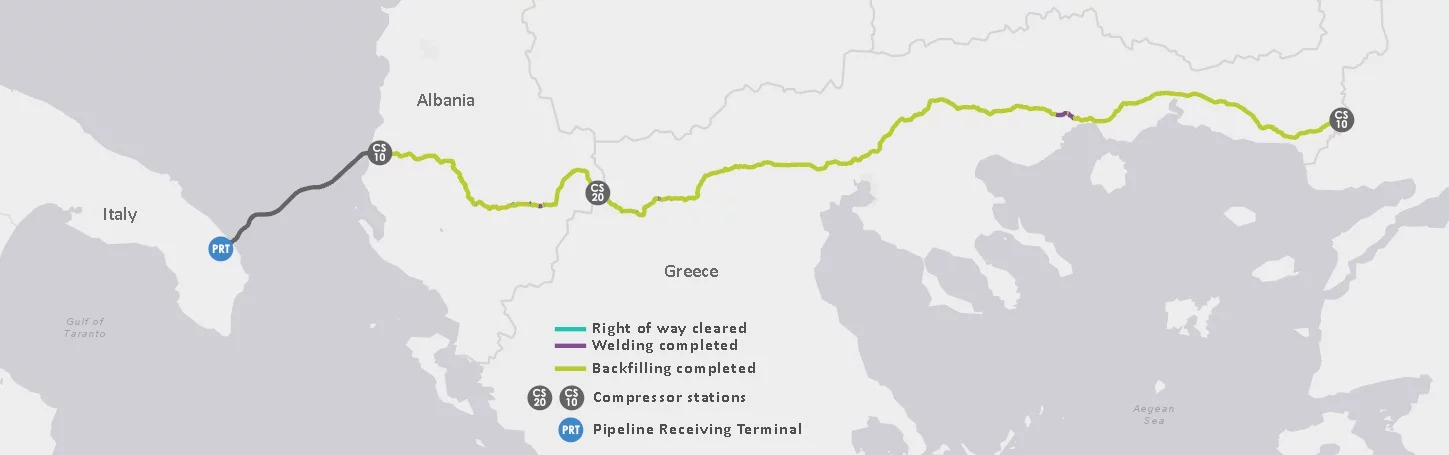

Работы ведутся на всех операциях строительства по маршруту МГП TAP: очистка трассы в зоне отчуждения, сварка, укладка и засыпка труб, опущенных в траншеи.
Работы ведутся по 12 детально расписанным этапам, среди которых:
- экологические исследования для возможных археологических находок проводятся для определения наиболее подходящих методов строительства;
- 38-метровая полоса отчуждения (ROW) очищается и формируется вдоль трассы МГП. Верхний слой почвы хранится на краю ROW для последующего восстановления;
- 48-дюймовые стальные трубы доставляются на грузовиках к сервитуту. Трубы укладываются встык. Труба может быть изогнута с использованием специального оборудования, чтобы соответствовать изменениям местности или направления движения и тд.


16 мая 2019 г. исполнилось ровно 3 года с начала строительства магистрального газопровода TAP.
МГП TAP пройдет от границы турецко-греческой границы до Италии через Албанию и по дну Адриатического моря.
Протяженность МГП TAP составит 878 км.
Из них 550 км пройдут через северную часть Греции, 215 км - Албанию, 105 км - Адриатическое море и 8 км по территории Италии.
Диаметр трубы - Ø 48 дюймов.
Первоначальная пропускная мощность TAP составит 10 млрд м3/год газа с возможностью ее увеличения в 2 раза.
После завершения строительства МГП TAP обеспечит примерно 33% потребностей Болгарии в газе, 20% - Греции и примерно 10,5% - Италии.
Ожидается, что строительство TAP будет завершено в 2020 г.
Стоимость МГП ТАР оценивается в 4,5 млрд евро.
Акционерами ТАР являются: BP - 20%, SOCAR - 20%, Snam - 20%, Fluxys - 19%, Enagas - 16%, Axpo - 5%.


МГП TAP является частью Южного газового коридора (ЮГК), который строится для транспортировки газа из Каспийского региона в Европу.
На 1м этапе будет газ будет поставляться со 2й фазы разработки азербайджанского газоконденсатного месторождения (ГКМ) Шах Дениз на шельфе Каспийского моря.
В перспективе к ЮГК могут быть подключены другие источники газа, например, Туркменистан, а также Иран.
В состав ЮГК, помимо МГП TAP, входят Южно-Кавказский (ЮКТ) и Трансанатолийский (TANAP) газопроводы.
МГП TAP станет продолжением уже введенного в строй в июне 2018 г. МГП TANAP.
TAP и TANAP были соединены на турецко-греческой границе в ноябре 2018 г.
По МГП TANAP будет поставляться 16 млрд м3/год газа, из них 6 млрд м3/год для Турции и 10 млрд м3/год газа для Европы.

Прочитать эту новость in English.

Автор: Д. Савосин

Источник : Neftegaz.RU
