Модернизация казахстанских НПЗ за 14 октября 2016 г

18 октября 2016 г., 12:38Neftegaz.RU1103

На строительных площадках Комплекса глубокой переработки нефти (КГПН) Атырауского НПЗ при устройстве фундаментов и выполнении других работ залито 82 242 м3 бетона (77,9%).

О мониторинге модернизации НПЗ сообщает 14 октября 2016 г КМГ-переработка и маркетинг КазМунайГаза.



На строительных площадках установок забиты 20 803 свай (99,5%), смонтировано 32 028 т металлоконструкций (90,5%),  53 929 м подземных трубопроводов (80,4%) и 1 987 железобетонных колонн (97,8%).

Работы по монтажу технологических трубопроводов продолжаются.

В строительно-монтажных работах задействовано 1 310 человек.



Атырауский НПЗ, Комплекс глубокой переработки нефти, КГПН, Установка, производство, очистка водорода

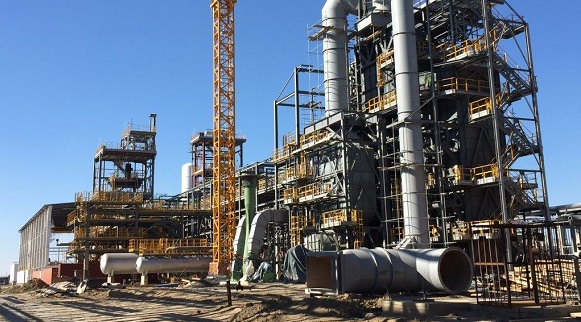

Атырауский НПЗ. Комплекс глубокой переработки нефти.

Установка производства и очистки водорода.

Атырауский НПЗ. Комплекс глубокой переработки нефти.

Комбинированная установка производства серы.



На площадках установки изомеризации и сплиттера нафты Павлодарского нефтехимического завода (ПНХЗ) при устройстве фундаментов и выполнении других работ залито 8 888 м3 бетона (94%).

Смонтировано 115 ед оборудования (84%) и 3 665 т металлоконструкций (98,2%).

В работах задействовано 1 017 человек.



Павлодарский НХЗ, Монтаж, армокаркас,

Павлодарский НХЗ.

Монтаж армированного каркаса стен и колонн.



Блок установок производства серы.

Выполнена заливка 9 519 м3 бетона (91%).

Поставлено 251 ед оборудования (98%), смонтировано 200 ед оборудования (78%).

Выполнен монтаж 2 463 т металлоконструкций (95,8%).



В работах задействовано 1 389 человек.

Павлодарский НХЗ, Установка грануляции серы, монтаж конусной части,

Павлодарский НХЗ. Установка грануляции серы.

Сборка силосов для хранения гранулированной серы, монтаж конусной части.



В рамках модернизации Шымкентского НПЗ ПетроКазахстан Ойл Продактс, на установке изомеризации залито 6 821 м3 бетона (67%).

На установке смонтировано 130 ед оборудования (87,2%), осуществлен монтаж 3 530 т металлоконструкций (99,5%).

Продолжается изготовление трубных узлов и монтаж трубопроводов.



В строительно-монтажных работах по проекту задействовано 2 014 человека.



Шымкентский НПЗ, Межцеховые коммуникации, Монтаж металлоконструкций,

Шымкентский НПЗ. Межцеховые коммуникации.

Монтаж металлоконструкций.



Шымкентский НПЗ, Установка КЦА, Обратная засыпка котлована,

Шымкентский НПЗ. Установка КЦА.

Обратная засыпка котлована.
