Напомним, 5 августа 2025 г. стало известно, что в турбинном отделении энергоблока №1 атомной АЭС Руппур выполнена продувка паропроводов свежего пара. Завершение этого этапа пуско-наладочных работ предваряет запуск объекта. Строительно-монтажные работы на энергоблоке №1 завершились в декабре прошлого года.
В апреле текущего года РФ и Бангладеш утвердили новые условия выплаты Даккой кредита на строительство АЭС Руппур. Уточнялось, что Россия согласилась смягчить условия кредитования, освободив своего партнера от штрафа в размере 164 млн долл. США за просроченные платежи по кредиту на 500 млн долл. США, использованному для технико-экономического обоснования АЭС.
Об АЭС Руппур
- реализуется по российскому проекту;
- будет располагаться в 160 км от г. Дакка (столица Бангладеш) на восточном берегу р. Падма;
- генподрядчиком выступает Атомстройэкспорт;
- стоимость станции оценивается в 12,65 млрд долл. США;
- АЭС состоит из 2х энергоблоков:
- реакторы типа ВВЭР-1200,
- суммарная мощность - 2,4 тыс. МВт,
- срок службы - 60 лет с возможностью продления на 20 лет.
Хронология работы над проектом:
- в 2011 г. Россия и Бангладеш подписали межправсоглашение о сотрудничестве в строительстве первой в Бангладеш АЭС;
- стороны заключили генеральный контракт 25 декабря 2015 г.;
- в начале 2017 г. власти РФ предоставили Банглаш госкредит на сумму 11,38 млрд долл. США для основного этапа сооружения АЭС;
- в ноябре 2017 г. был залит бетон в основание реакторного здания энергоблока №1, в июле 2018 г. - энергоблока №2;
- строительство АЭС стартовало в 2021 г.;
- в 2023 г. Росатом передал ядерное топливо на АЭС;
- в январе 2024 г. на АЭС Рупп завершились работы по бетонированию наружной защиты оболочки (НЗО) реакторного здания энергоблока №2;
- в августе 2024 г. на стройплощадку энергоблока №2 доставили транспортный шлюз;

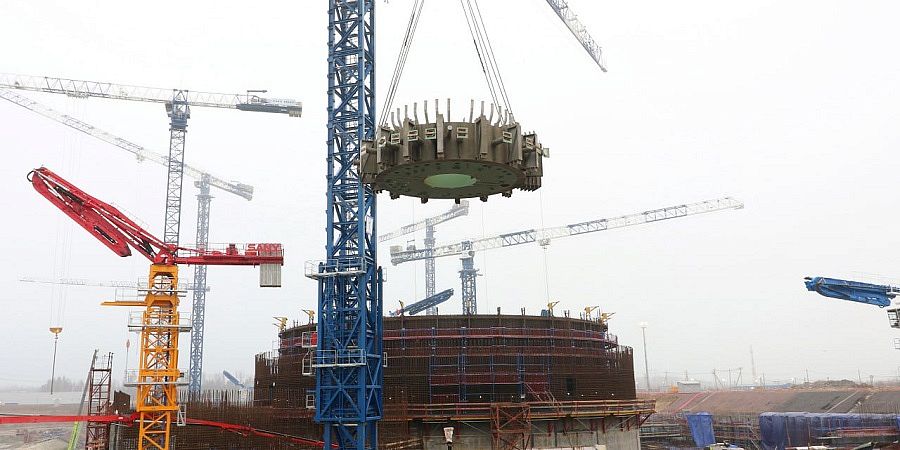

- в октябре 2024 г. специалисты завершили сборку реактора на энергоблоке №1.
