Энергетический кабель EstLink 2 подключен к коммерческому использованию

Работа EstLink 2 была прервана 25 декабря 2024 г., когда его повредил якорь судна.

Энергетический кабель EstLink 2 подключен к коммерческому использованию

Москва, 20 июн - ИА Neftegaz.RU. Проложенный через Финский залив подводный энергетический кабель между Эстонией и Финляндией ЕstLink 2 в ночь на 20 июня 2025 г. снова подключен к коммерческому использованию.
Об этом сообщила пресс-служба эстонского оператора системы передачи электроэнергии Elering.

Тезисы пресс-службы:
  • начатые в мае ремонтные работы Estlink 2 завершены раньше запланированного срока, и подключение снова доступно на рынке электроэнергии с часа ночи пятницы;
  • повреждение подводного кабеля полностью устранено, поврежденный участок удален и заменен резервным кабелем длиной около 1 км, который был соединен с существующими неповрежденными участками кабеля;
  • для ремонта кабеля EstLink 2 использовалось судно Deep Cygnus, на котором было установлено специальное оборудование;
  • планирование и подготовка судна к ремонту длились в течение нескольких месяцев с февраля по апрель и завершились успешными работами на месте поломки в мае-июне.
Работа EstLink 2 была прервана 25 декабря 2024 г., когда его повредил якорь судна.

26 декабря 2024 г. финская электросетевая компания Fingrid сообщила, что энергетический кабель EstLink 2 будет восстанавливаться в течение нескольких месяцев.

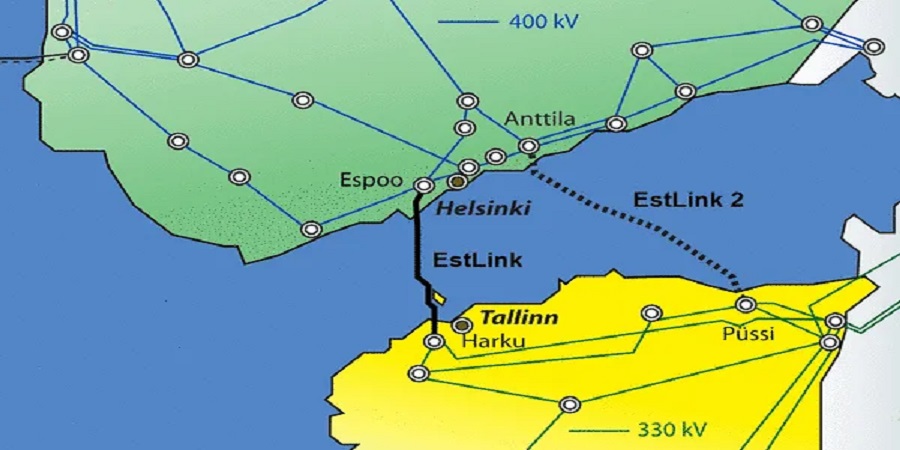

Энергетические кабели между Финляндией и Эстонией

  • между Финляндией и Эстонией проложено 2 комплекта подводных силовых кабелей постоянного тока высокого напряжения;
  • EstLink 1 был введен в эксплуатацию в 2007 г.,
    • EstLink 2 - в 2014 г.;
  • в 2022 г. сообщалось о начале реализации проекта EstLink 3, который планируется завершить к 2035 г.;
  • протяженность EstLink 2 составляет более 170 км, из которых около 147 км проложено под водой вдоль северной части Финского залива;
    • EstLink 2 уже выходил из строя в январе 2024 г.:
    • его работоспособность восстановили лишь в сентябре после продолжительного ремонта с начала года из-за неисправности,
    • Повреждения искали почти 2 месяца, после чего произвели замену участка кабеля длиной более 300 м на новый,
    • мощность передачи на момент обрыва составляла 50 МВт, общая допустимая мощность - 350 МВт,
    • ремонт EstLink 2 обошелся в 30 млн евро;
  • цена на электроэнергию в Эстонии во время ремонта, по данным Elering, увеличилась на 10%.
